إذا كنت ترغب في صنع أرضية جيدة مقاومة للتآكل (أو أرضية تسلل عالية الجودة)، فيجب عليك التعامل مع قوة القاعدة الخرسانية، وخاصة التسطيح. لا ترتبط الأرضية الجيدة المقاومة للتآكل ارتباطًا وثيقًا بجودة الركام المقاوم للتآكل فقط. مطلوب أرضية أفضل للمسار الأساسي. تهدف هذه الورقة إلى تزويدك بتقنية تسوية الخرسانة بالليزر والأرضيات المقاومة للتآكل الأكثر شمولاً واكتمالًا. المحتويات التالية هي طرق البناء التي لخصتها شركة Shanghai Jiezhou Engineering & Mechanism Co., Ltd. وفقًا لسنوات عديدة من الخبرة في الصناعة. للرجوع اليها.
عملية البناء: معالجة الطبقة الأساسية ← إعداد صب الخرسانة في المستودع ← تغذية الخرسانة ← آلة التسوية بالليزر للرصف والاهتزاز والضغط ← نشر الركام المعدني ← الصقل واستخراج الملاط ← التلميع ← الري والمعالجة ← قطع المفاصل الميكانيكية والحشو.

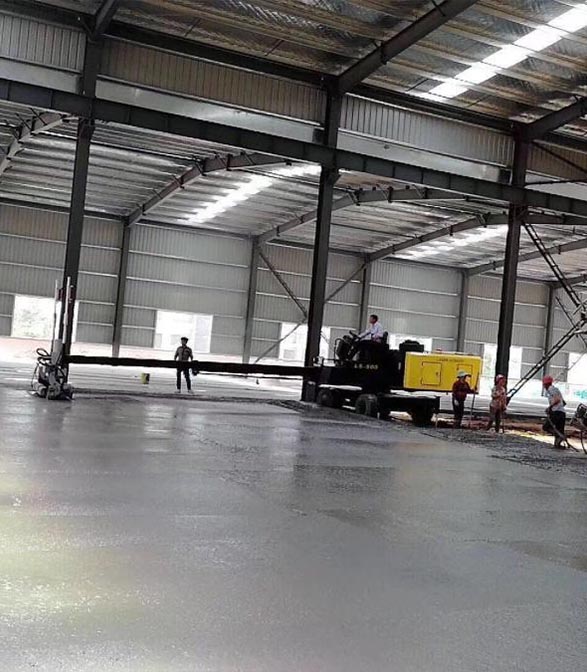

صورة بناء الممله بالليزر
العلاج الأساسي
1. أولاً، يجب إزالة القمامة الموجودة على طبقة القاعدة وعدم وجود أشتات على سطح طبقة القاعدة.
2. إزميل الجزء البارز المحلي من السطح لجعل ارتفاع السطح موحدًا. تحقق مما إذا كان استواء مسار القاعدة يفي بالمعيار ضمن ± 2 سم من ارتفاع التصميم لضمان سمك الرصف للخرسانة.
إعدادات القالب
أولاً، وفقًا لموضع العمود الفولاذي للمصنع بأكمله، ومتطلبات التصميم، وإعداد القوالب، واتجاه حركة السيارة وخصائص البناء لمعدات التسوية، يتم صياغة مخطط صب بناء موثوق به. يجب تركيب القوالب الصلبة في منطقة البناء. يجب أن تكون القوالب عبارة عن قوالب صب الخرسانة الخاصة مصنوعة من فولاذ القناة، ويجب تعديل الفتحة العلوية للقالب لجعلها مسطحة ومتسقة من الداخل والخارج.
ضبط الطبقة المنزلقة
بعد تركيب القوالب، يجب تغطية منطقة البناء بغشاء بلاستيكي لفصل القاعدة عن السطح الخرساني لتشكيل طبقة منزلقة.
شبكة تعزيز ملزمة
1. تتم معالجة شبكة التسليح عن طريق الدفع المركزي والموحد في الموقع، ونقلها إلى الموضع المحدد للتكديس بعد الربط. يجب أن يكون سطح التسليح نظيفاً وخالياً من الأوساخ والصدأ وغيرها لضمان جودة المواد الخام. يجب أن تكون شبكة التسليح مربوطة بالكامل، ويجب أن يتوافق التباعد والحجم مع متطلبات التصميم والمواصفات. بعد الربط، تحقق من شبكة التعزيز لمعرفة ما إذا كانت الطبقة الواقية كافية، وما إذا كان الربط ثابتًا وما إذا كان هناك ارتخاء.
2. قبل صب الخرسانة يجب تركيبها في المكان المخصص لها من قبل العمال. حجم شبكة التسليح 3 م × 3 م.

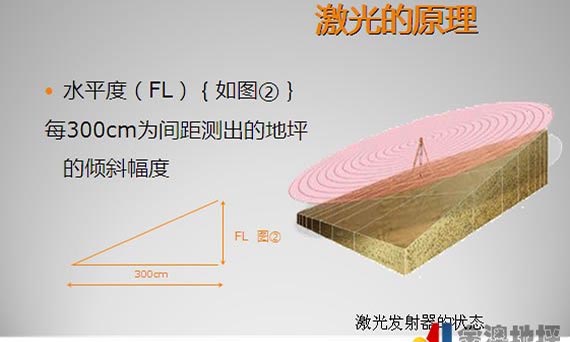

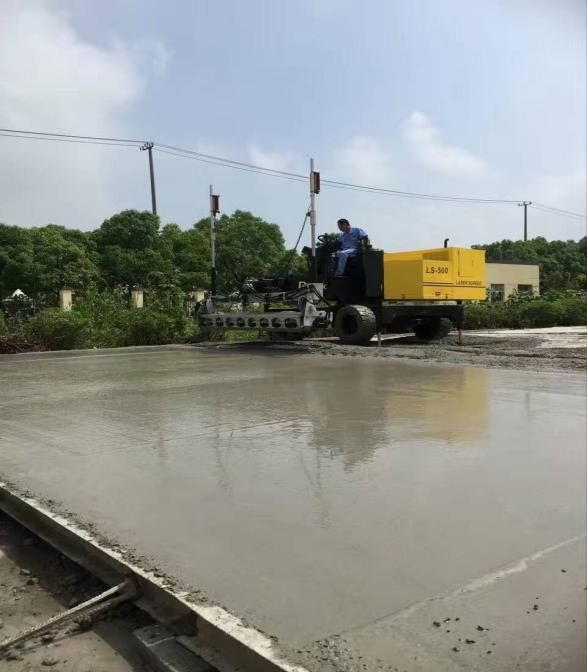

تشغيل ماكينة التسوية بالليزر
قبل صب الخرسانة، يجب تصحيح أخطاء آلة التسوية بالليزر. قم بتركيب وتسوية جهاز إرسال الليزر، وضبط مستوى وارتفاع رأس التسوية لآلة تسوية الخرسانة وفقًا للإشارة المرسلة لجعلها متوافقة مع ارتفاع الأرض الخرسانية. في الوقت نفسه، قم بضبط فرق الارتفاع عند طرفي رأس التسوية في حدود 0.5 مم. قبل البناء على نطاق واسع، استخدم أولاً المعدات للإنتاج التجريبي وتأكد من عدم وجود خطأ.
صب الخرسانة
1. يتم استخدام الخرسانة التجارية. يجب أن يفي أداء الخدمة للخرسانة التجارية بمتطلبات المواصفات ذات الصلة، ويجب التحكم في هبوط الخرسانة في القوالب عند 160-180 مم.
2. يجب رصف الخرسانة من النهاية بشكل منظم. عند صب الخليط الخرساني في القوالب، يجب أن يكون التفريغ مركزاً وبطيئاً، ويجب أن يكون السمك الظاهري أعلى بحوالي 2 سم من القوالب. إذا لزم الأمر، يجب تقليل المادة أو استكمالها، ويجب أن تلبي المقاطع الرأسية والأفقية المتطلبات. يجب رصف الخرسانة بشكل مستمر دون انقطاع.
3. بعد صب الخرسانة، يجب تسوية أكوام الخرسانة بشكل يدوي تقريبًا ضمن النطاق الفعال للذراع التلسكوبي لآلة التسوية، ومن ثم يجب إكمال الاهتزاز والضغط والتسوية في وقت واحد باستخدام آلة التسوية بالليزر. في عملية التسوية، اتخذ اتجاهًا واحدًا كمبدأ، ثم استلق للخلف من الداخل إلى الخارج خطوة بخطوة.
4. يتم دك وتسوية المناطق التي لا يمكن فيها تنفيذ الإنشاءات الميكانيكية مثل الزوايا والأعمدة الفولاذية يدوياً.
بناء أرضية مقاومة للتآكل
قبل التثبيت الأولي للخرسانة، يجب استخدام المالج القرصي للتجصيص بشكل خشن حتى يتم تفريغ الملاط، ويجب توزيع المادة المقسية بالتساوي على سطح الخرسانة. بعد أن يمتص المصلب كمية معينة من الماء، ابدأ في الطحن؛ بعد الطحن الخشن، يتم فرد الطبقة الثانية من المقسى، وتكون كمية المادة 1/3 من كمية العملية السابقة. يجب إجراء الطحن المتقاطع أثناء الطحن، ولا يُسمح بأي طحن مفقود.
ضغط المالج والتلميع
1. بعد التسوية بالليزر، يجب رفع الخرسانة وإنهائها بالمالج قبل وبعد التسوية الأولية. يجب أن يتم تنفيذ عملية المالج لمطحنة القرص عدة مرات حسب تصلب الطبقة السطحية. يجب تعديل سرعة تشغيل المالج الميكانيكي بشكل مناسب وفقاً لصلابة الأرض الخرسانية، ويجب أن تتم عملية المالج الميكانيكي رأسياً وأفقياً.
2. قبل الإعداد النهائي، استبدل قرص المطحنة بشفرة، واضبط زاوية الطحن والتلميع. بشكل عام، عملية التلميع تكون أكثر من مرتين لجعل لمعان الأرضية موحدًا.
شق:يجب أن يتم قطع الوصلات في زمن 2-3D بعد إنشاء طبقة سطحية مقاومة للتآكل. يعتمد القطع الرطب في قطع الفواصل بسماكة 5سم وعمق لا يقل عن 1/3 سمك الخرسانة. يجب أن يكون خط القطع مستقيمًا وجميلًا.
علاج: بعد صقل الخرسانة، يجب تغطيتها بفيلم وسقيها حتى تصلب. خلال فترة المعالجة، عندما لا تصل قوة الخرسانة للسطح إلى 1.2 ميجا باسكال، لا يجوز لأحد أن يمشي عليها.
السد
1. بعد معالجة الأرضية لمدة أسبوعين، قم بتنظيف وصلة القطع جيدًا وإزالة جميع الجزيئات السائبة والغبار عند وصلة القطع.
2. يجب استخدام مادة مانعة للتسرب من مادة البولي يوريثين ذات مرونة طويلة الأمد ومعالجة سريعة لملء وصلة الانكماش.
تدابير الرقابة
1. يجب أن تخضع المواد المستخدمة في الموقع للقبول في الموقع، ويجب تكديسها في الموضع المحدد بعد اجتياز القبول. لاحظ أن المواد ذات المتطلبات المقاومة للماء يجب أن تتخذ التدابير المناسبة ضد الرطوبة والمطر.
2. توفير موظفي إدارة البناء ذوي الخبرة ومشغلي البناء المهرة. قبل البناء، يجب تنظيم الموظفين المعنيين لإجراء الكشف الفني عن الاستخدام الصحيح لآلات وأدوات البناء والتحكم في العمليات الرئيسية، وذلك لضمان إتقان موظفي البناء في تشغيل كل عملية.
3. يجب أن تكون آلات وأدوات البناء مستوفية للمتطلبات، وأن تكون بحالة جيدة، وأن تكون مجهزة ببعض الأدوات الاحتياطية المهمة.
4. يجب الحفاظ على بيئة بناء الموقع نظيفة ومرتبة لمنع الغبار والأشتات الأخرى من تلويث الأرض.
5. يجب إزالة الجيوب والقمامة وغيرها من النفايات المتبقية في الموقع يوميًا لضمان تطهير الموقع بعد العمل. في حالة نفايات المواد الخاصة، يجب أن تكون طريقة المعالجة متوافقة مع متطلبات معالجة المواد الخاصة.
أخيرًا، بالإضافة إلى اتباع الإجراءات المذكورة أعلاه بدقة، تتطلب الأرضية الجيدة المقاومة للتآكل أيضًا التنسيق والتعاون بين الخرسانة والأرضية المقاومة للتآكل.
تأسست شركة Shanghai Jiezhou Engineering & Mechanism Co., Ltd. في عام 1983، وهي تركز على البحث والتطوير والإنتاج والمبيعات للآلات في مجال الأرضيات الخرسانية. تستخدم آلة ذراع التسوية بالليزر، والمجرفة الكهربائية، وآلة القطع، وضاغطة الألواح، وآلة الدك والآلات الأخرى أحدث التقنيات وتحظى بالثناء على نطاق واسع من قبل العملاء.
